2019年四季度项目监理工作巡检简报



根据《四川省建设工程项目监理工作质量考评实施办法》、《四川省建设工程项目监理工作质量检查标准》(DBJ51T060-2016)、圣弘建设股份有限公司《监理项目工作质量考评管理办法》及《监理部绩效考核管理办法》要求,为提升公司工程监理标准化的管理水平,并指导和规范在建项目的监理工作,现将公司监理部四季度巡检情况汇总如下:



一、四季度巡检情况



四季度到场巡检项目共计29个,具体情况如下:

 优良项目

  泸州老窖酿酒工程技改项目(一标段)(得分率90.83%)、电子科技大学清水河校区六号科研实验楼项目监理一标段(得分率85.57%)、莲花湖湿地生态修复综合治理项目监理(得分率85.4%)等3个项目考评结果为优良。

 合格项目

平昌县人民医院信义院区住院综合楼建设项目、阆中市中医医院综合楼建设项目监理、合江县法王寺生态旅游扶贫项目(一期)监理等共计19个项目得分率大于60%,考评结果为合格;

不合格项目及整改要求

其中4个项目在四季度巡检中将作为重点复查项目,对于整改情况较差的项目将提请公司按照《监理项目工作质量考评管理办法》进行处罚。



二、存在问题及相关整改意见



        通过四季度的巡检及复查,发现普遍存在以下问题:

1、个别项目监理人员不满足规范要求的最低人员配备标准(DBJ51/T085-2017),公司将根据项目需要进行调配;

2、个别项目的质量问题和安全隐患未整改到位,现场监理机构无有效的控制管理措施,存在一定的风险,巡检时要求项目监理部及时下发监理通知单,督促施工单位及时整改,并形成书面回复,会同相关单位进行复查,形成复查记录;

3、部分项目未建立危大工程安全管理档案,方案未按专家论证意见修改完善或未按修改后的方案实施的问题,存在一定的安全风险,现场未严格执行《四川省危险性较大的分部分项工程安全管理规定实施细则》的有关规定,巡检时组织参与项目监理部进行学习探讨,要求项目监理部积极完善相关管理资料并付诸现场实施;

4、“监理通”系统资料上传情况不理想,已现场指导项目监理部进行操作练习,督促及时完成资料上传工作;

5、巡检组要求针对项目存在的问题(包括但不限于通知单中内容)自查自纠,及时完成整改,整改合格后报监理部进行复查,复查结果作为绩效考核的依据之一上报公司。



三、项目现场

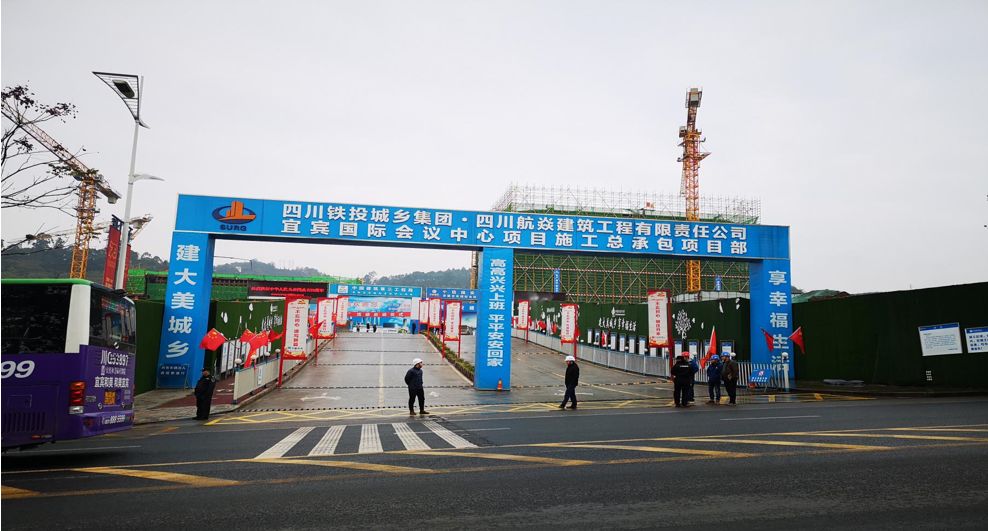

铁投三江国际项目

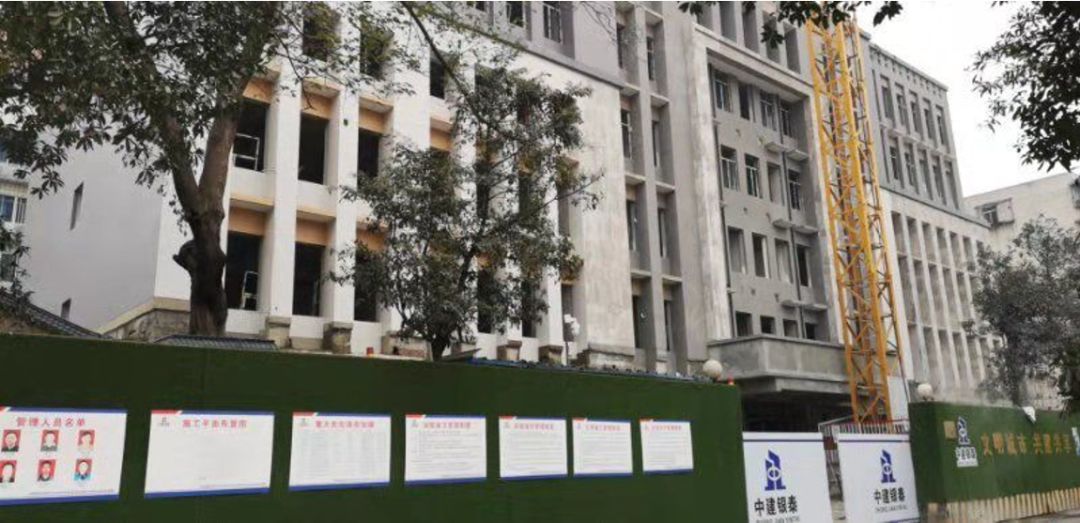

四川省中医药科学院中医研究所国际针灸体验中心建设项目

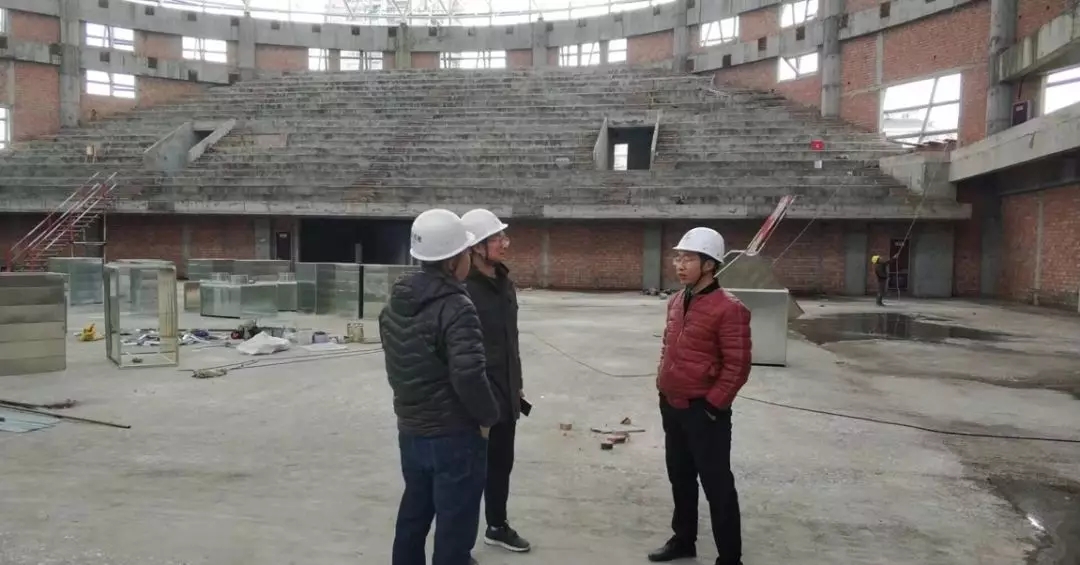

 (四川省犍为县第一中学整体搬迁工程体育馆(三中心)监理项目

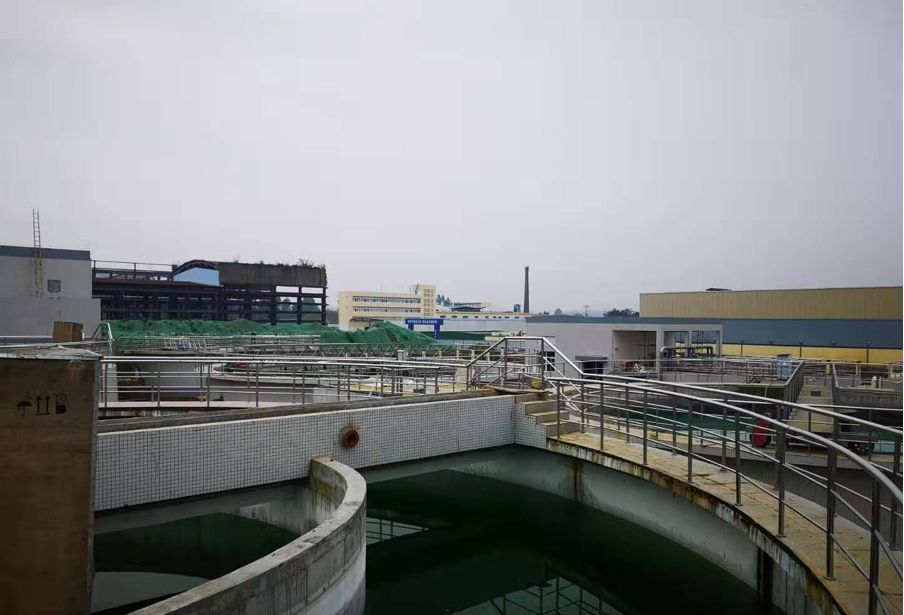

资中经开区明心寺片区污水处理厂建设项目

(监理部供稿)
